Windkraft-Anlagen
Passend zur Ihrer Projektplanung: Wir reservieren den Netzverknüpfungspunkt Ihrer Windkraft-Anlage rechtzeitig je nach Projektfortschritt Ihrer Anlage. Weitere Details erhalten Sie von uns nach Eingang der Anmeldeunterlagen.

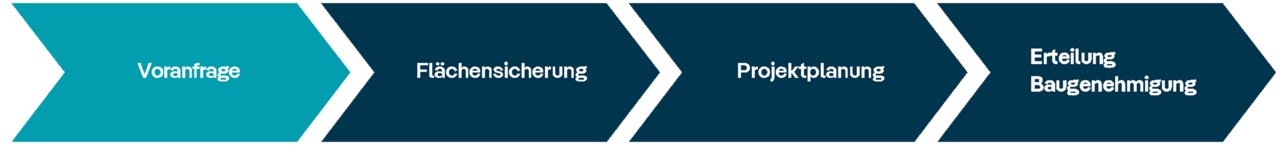

Stufe 0 - Voranfrage

- Aktuelle Tagesauskunft – keine Reservierung des Netzverknüpfungspunktes
- Anfrage-Kriterien: Energieträger, Leistung und definierter Standort liegen vor

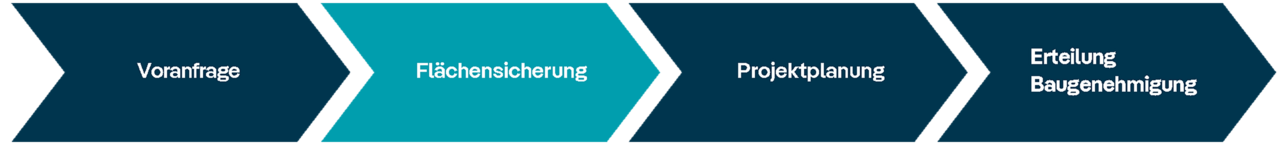

Stufe 1 - Flächensicherung

- Mitteilung des Netzverknüpfungspunktes und 18 monatige Reservierung
- Anfrage-Kriterien: Pachtvertrag / Kaufvertrag (auch Auszüge möglich) oder Grundbucheintrag

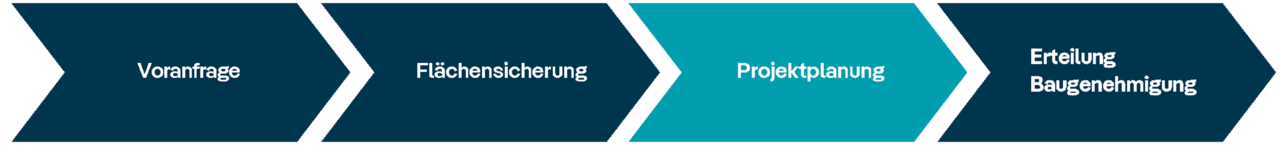

Stufe 2 - Projektplanung

- 12 monatige Reservierung des Netzverknüpfungspunktes
- Anfrage-Kriterien: Sitzungsprotokoll der Gemeinderatssitzung oder Veröffentlichung des Aufstellungsbeschlusses im Amtsblatt

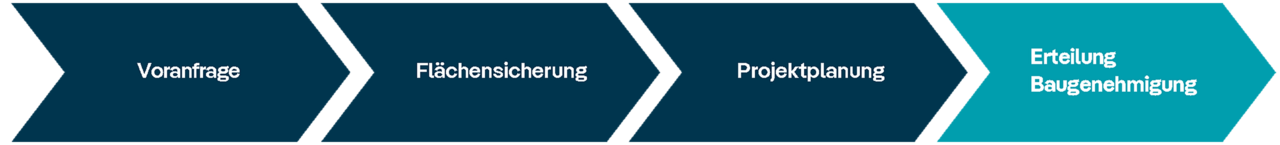

Stufe 3 - Erteilung Baugenehmigung

- 24-monatige Reservierung bis zur Inbetriebnahme der Anlage
- Anfrage-Kriterien: Genehmigungsplanung nach BlmSchG
